處暑雖至,暑熱未止。連日來,集團各重點工程項目建設現場依舊熱火朝天、如火如荼,參賽重點工程項目緊緊圍繞“大干百日迎國慶,五比一創(chuàng )立新功”勞動競賽主題,迅速推動各項工作全面開展,全體建設者凝聚合力、砥礪實干,為完成勞動競賽目標奠定堅實基礎。今天是“大干百日迎國慶”勞動競賽系列報道第六期,我們一起來看看各參賽項目建設情況。

鹽豐快速通道(二期)工程

微信圖片_20230831104234.jpg  微信圖片_20230831104235.png

鹽豐快速通道項目管理辦積極組織各標段根據自身特點和情況開展勞動競賽特色活動。全線各標段深化安全教育,開展“重大風險我知道”主題研討活動,一日安全員角色互換活動,“重大事故隱患”集中整治行動,可視化安全教育活動,重復隱患排查治理活動,危險源辨識活動等活動,有效推動項目安全生產建設;YF2標每月定期召開質量工匠之星表彰會(huì ),充分調動工人的積極性,進一步強化了質量責任感,多環節提高施工過程質量管控力度。

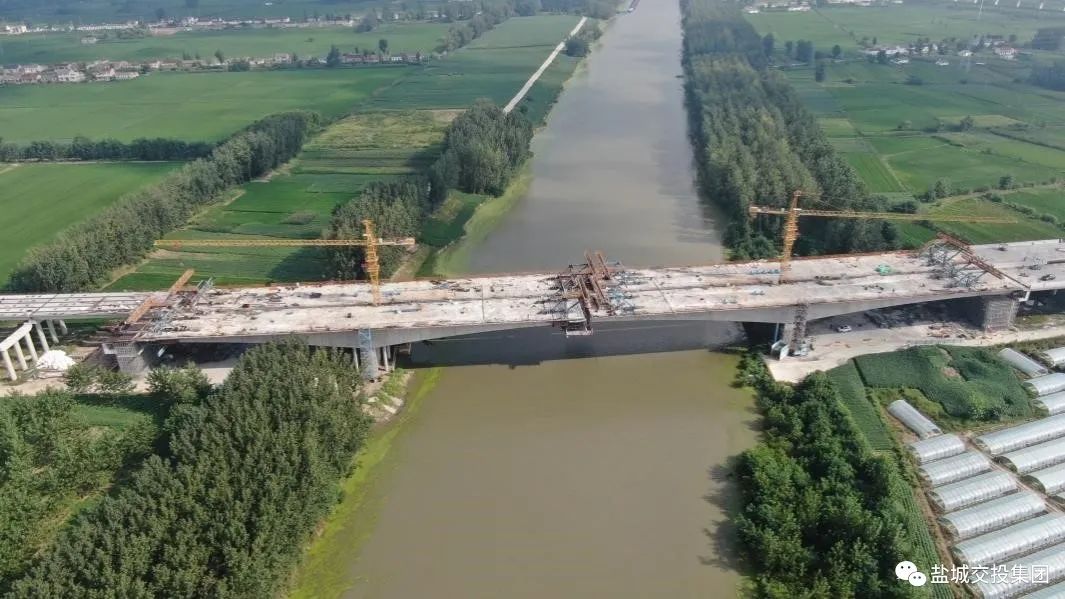

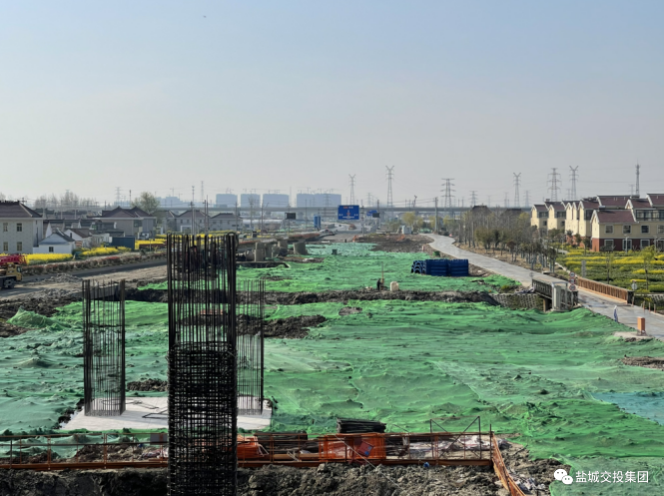

△競賽前,通榆河大橋主橋主橋懸澆筑段完成至7#塊件

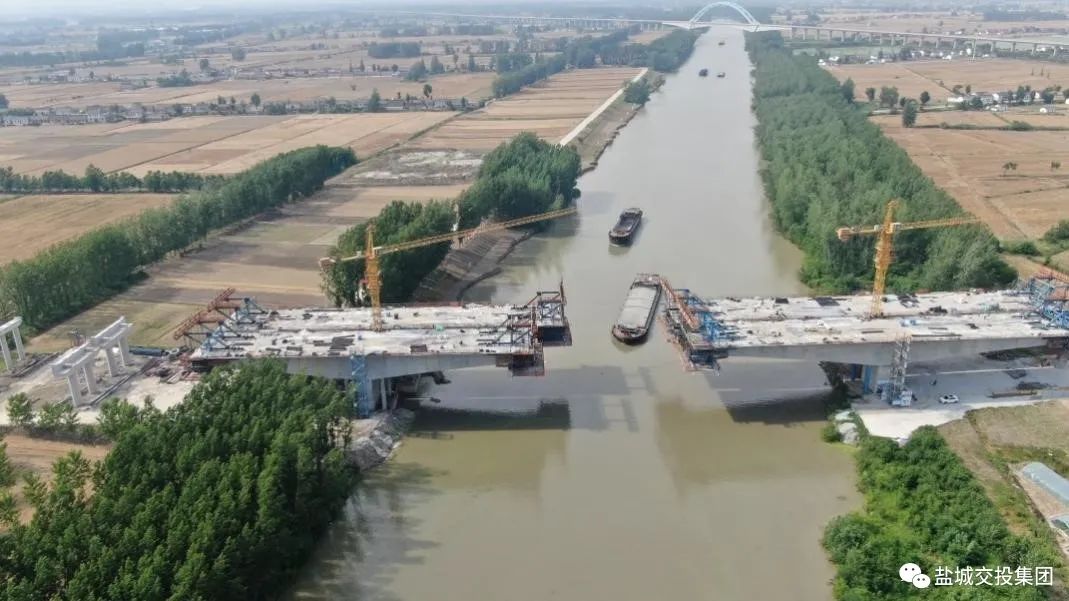

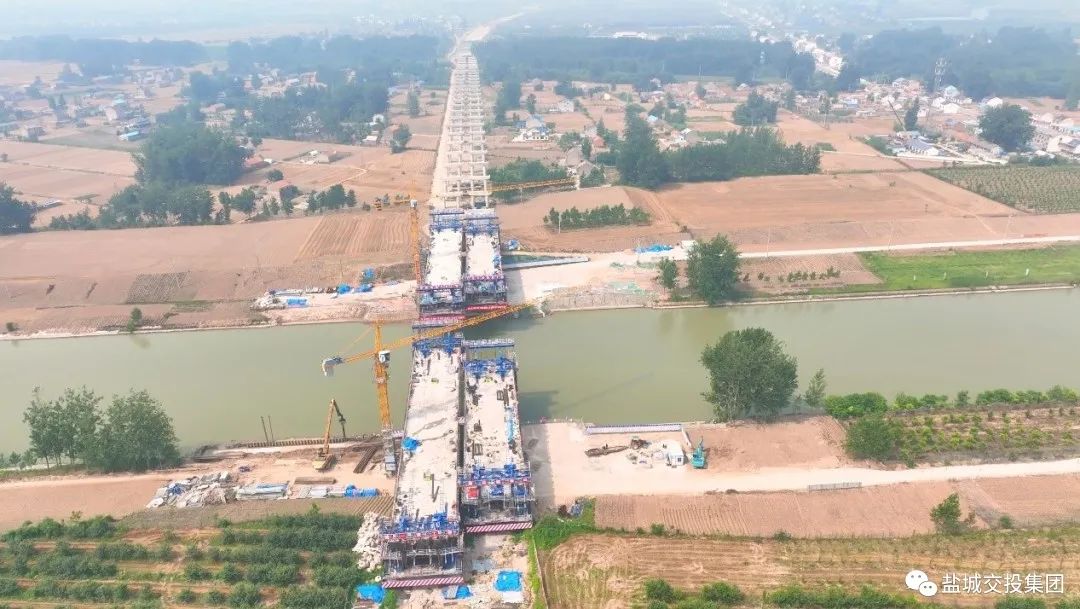

目前,通榆河大橋主橋邊跨現澆段已完成,合攏段已完成近80%

截至目前,該項目下部結構全部完成,水穩基層完成95%,橋面鋪裝完成82%,護欄完成85%,瀝青路面完成46%,跨通榆河特大橋現場節段基本完成。與勞動競賽目標相比,橋梁下部結構及基礎、道路灰土填筑均已達成目標,橋梁上部結構空心板梁及預制箱梁均完成目標值的90%以上,道路水穩、橋面鋪裝及護欄完成目標值的95%以上,節點控制工程通榆河大橋已超額完成4個節段,為目標值的105%。

鹽阜快速通道

微信圖片_20230831104235_3.jpg  微信圖片_20230831104235_4.png

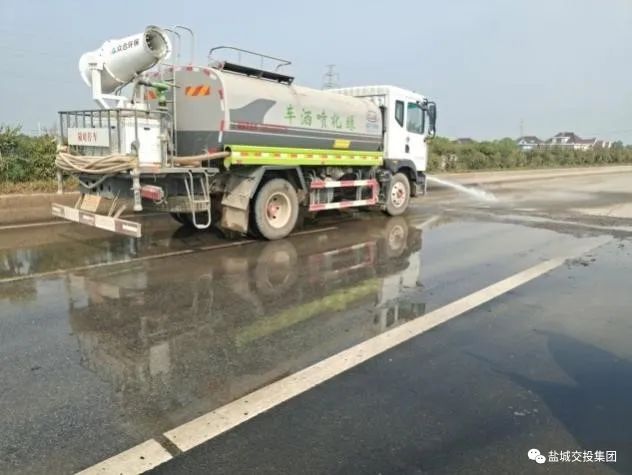

鹽阜快速通道項目結合勞動競賽要求,強化現場隱患整改閉環、揚塵噪音防治等現場安全文明施工管理,進一步提高標準化、精細化管理水平,切實提升環境質量,全面維護安全生產形勢持續穩定。

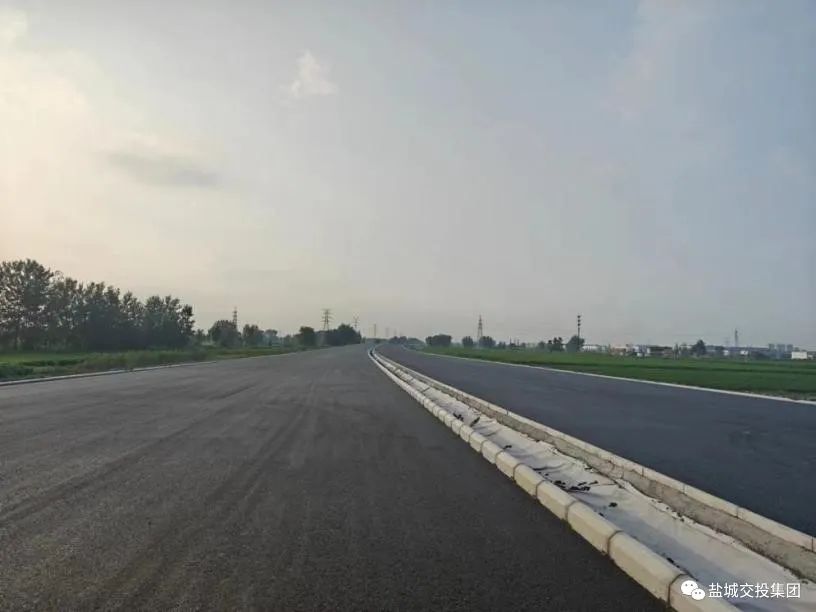

△目前,黃沙港大橋完成到S232路口瀝青下面層施工

截至目前,該項目路基、橋梁已完成90%,鐵路下穿已完成30%,底基層水穩完成65%,基層水穩完成35%,瀝青攤鋪完成15%。與勞動競賽目標相比,路基、橋梁、底基層水穩均已達成目標。

濱淮高速鹽城段

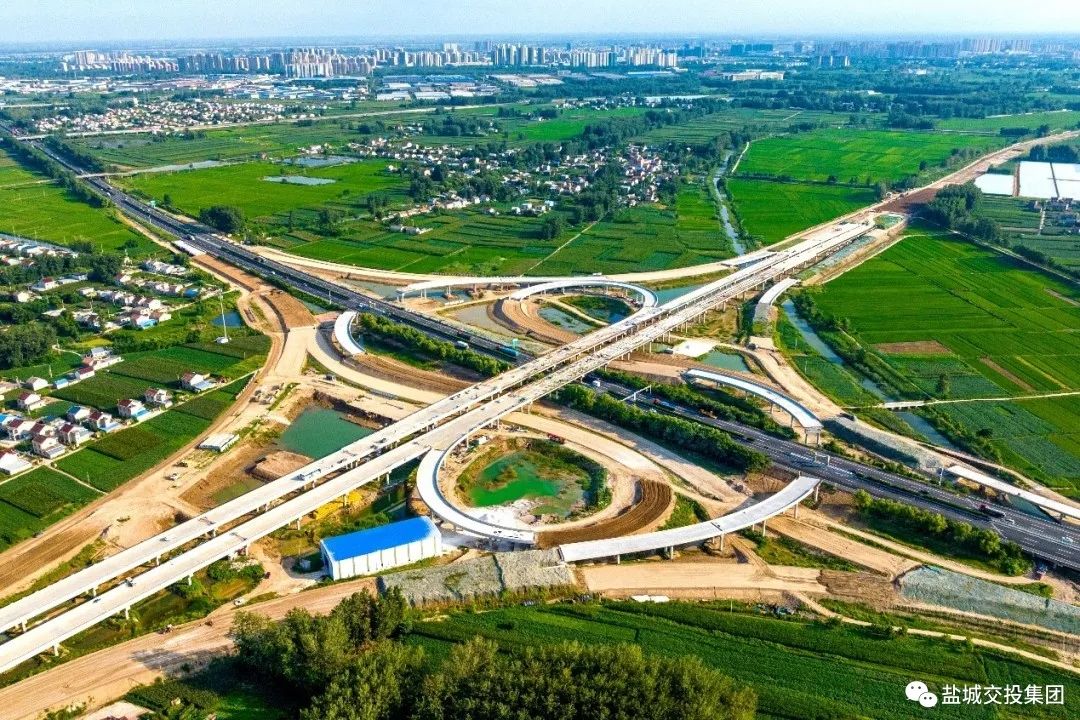

△競賽前,上跨沈海高速樞紐主線橋完成左半幅143片箱梁架設

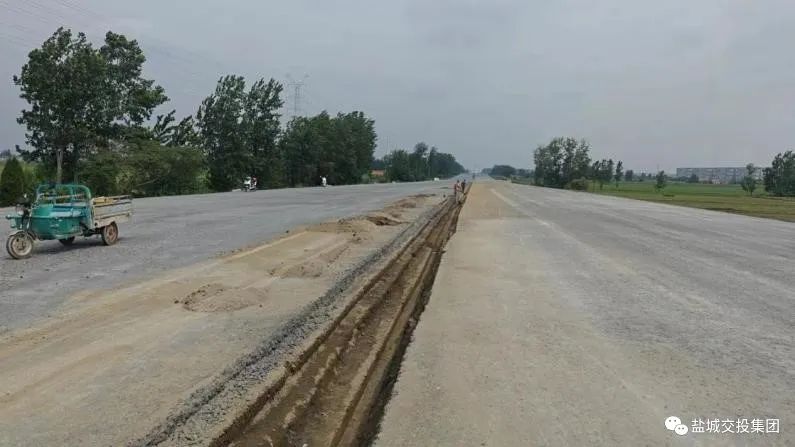

△目前,上跨沈海高速樞紐主線橋正在開展橋面系施工

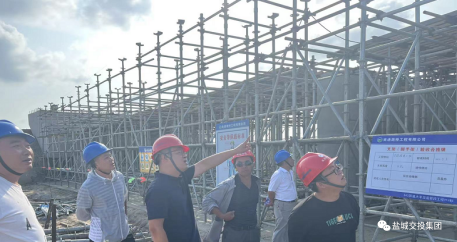

濱淮高速鹽城段項目管理辦持續以進度推進為重點,以質量管控為要點,以安全管理為核心,以科學的方式組織施工,嚴格把控各道工序的施工質量。BH4標沈海高速樞紐建設經歷了首榀預制箱梁安裝、右幅第四聯橋面鋪裝首件工程、特大橋跨沈海高速預制箱梁安裝等多個重要節點,濱淮高速鹽城段項目管理辦多次組織召開技術交底會(huì ),現場把脈問診,共同破解施工難題。

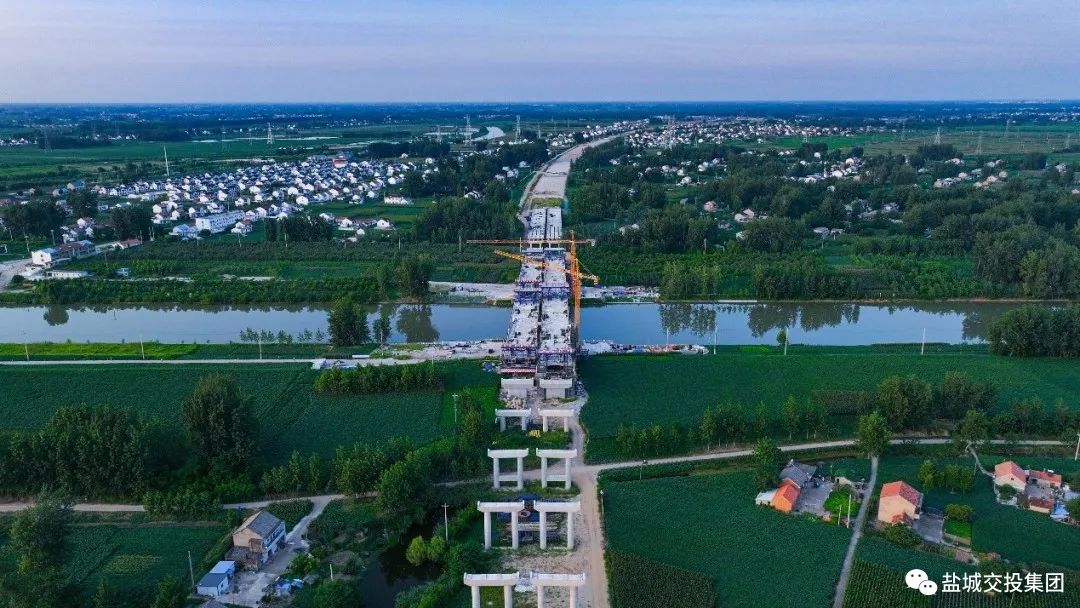

△競賽前,通榆河特大橋下部結構全部完成,懸澆梁完成76個節段


△目前,通榆河特大橋懸澆梁完成108個節段

截至目前,全線工程量已達到勞動競賽計劃目標55%,路基填筑完成80%,下部結構全部完成,現澆梁完成86%,板(箱)梁預制完成80%;板(箱)梁架設完成55%,混凝土護欄完成10%,橋面鋪裝完成12%。

其他項目

此外,常鹽工業園拓展區A1、A2、A5、A6、A7、A9、B3、B5區地庫頂板施工完成,A3、A8、B1、B6、B9區地庫頂板完成50%,B2、B4區地庫底板完成,達到勞動競賽進度的80%。城北高架四期新業路高架(人民北路以西)主線匝道上部結構施工完成,順利與青年路高架拼接,青年路高架西延地面道路已建成通車,現場正在進行高架橋橋面系及附屬工程施工;濱海港鐵路支線項目區間、站場路基、T梁架設基本完成,正線鋪軌完成45.4%,站線鋪軌完成68.4%。均基本達成競賽目標。

目前,集團各參賽重點工程項目已初步形成了全方位、多層次、廣覆蓋、重實效的勞動競賽新格局,在接下來的五十天里,各項目將持續開展好勞動競賽活動,進一步探索勞動競賽新方法、新途徑,持續發揮勞動競賽建功立業的積極作用,不斷提升精細化管理水平,確保勞動競賽目標按期實現。
